大货延期交货通知与补救谈判:生产赶不上原定交期时,用HelloGPT翻译器说明原因、承诺新交期并协商分批出货与费用分担

·

·

大货排产之后,最怕听到车间主管说一句“这批可能要晚两周”。原料到厂延迟、关键设备故障、首批检验不合格需要返工、临时限电,这些情况在工厂里并不少见。问题在于,客户那边早就根据你给的交期安排好了船期、仓位甚至促销档期,延期消息说得越晚,客户的损失越大,对你的信任也掉得越快。很多业务员明知要延期,却总想着“再等等,也许能赶上”,结果拖到原定交期前两天才开口,客户连调整计划的时间都没有。

本文讨论的是货物出运之前、生产环节出现延误时的沟通:如何判断什么时候必须告知客户,怎样用HelloGPT翻译器把延期原因、新交期和补救方案用客户的语言说清楚,以及如何就分批出货、改空运、费用分担和交期罚则进行协商。这和货物已经上船之后的物流跟踪是两回事,重点在于工厂侧的主动管理。HelloGPT翻译器支持在一个电脑客户端里同时登录WhatsApp、Telegram等账号,聊天时直接双向翻译,方便你在生产、客户和货代之间快速传递信息。

一、先判断:什么时候必须通知客户

1. 设定内部预警线

建议给每个订单设定一个内部预警线,例如距离交期还剩总生产周期的三分之一时,如果关键工序的进度落后超过一定比例,就启动延期评估。与其等到最后才确认赶不上,不如在有迹象时就准备好沟通方案。

2. 确认延期是否已成定局

在通知客户之前,先和生产、采购、品质部门确认三件事:延误的根本原因是什么;最乐观和最保守的新完工日期分别是哪天;有没有加班、外协、调整排产顺序等可以缩短延误的办法。只有把这些弄清楚,你给客户的新交期才站得住。

3. 早说优于晚说

一个基本原则是:一旦确认原交期大概率无法实现,就尽快告知客户。提前两周通知和提前两天通知,客户可采取的补救措施完全不同。即便新交期还没有完全确定,也可以先告知“可能延误,预计某日前确认”,让客户有心理准备。

4. 看清合同约定

翻出合同和订单确认书,看看关于交货期、延期罚则、不可抗力和取消订单的约定。如果是信用证付款,还要核对最迟装运日和有效期,延期可能需要客户申请改证。这些信息决定了你在谈判中能提出什么方案,也决定了延期给你带来的实际风险。

二、在HelloGPT翻译器中准备沟通环境

延期沟通往往涉及客户、客户的货代以及你的生产团队,信息要准确、及时。以下操作基于HelloGPT翻译器的通用功能,具体入口与名称请以你所用版本的实际界面为准。

  1. 打开客户的聊天窗口并检查登录状态。 在HelloGPT翻译器中找到客户所在的WhatsApp或Telegram账号窗口;如果还没接入,点击顶部导航栏的“+”号,选择对应软件并扫码或登录。
  2. 确认目标语言。 点击输入框附近的语言设置入口,确认目标语言是客户的母语或客户习惯使用的书面语言。延期这类敏感消息,用客户最熟悉的语言表达,更能体现诚意。
  3. 确认发送翻译处于开启状态。 在翻译设置弹窗中检查发送消息翻译开关,保证中文说明被翻译后再发出。
  4. 项目群设置群翻译。 如果客户、货代和你在一个群里协调出货,群聊默认需要点击才翻译。人数不多的项目群可以勾选群翻译,切换为全自动,方便实时看到货代关于船期的回复。
  5. 准备好进度照片和文件。 延期沟通时附上生产现场照片、原料到货单据等,更有说服力。客户发来的船期表或采购计划如果是文件或图片,可以尝试用HelloGPT的文件或图片翻译能力看懂大意(具体以版本为准),但日期要对照原文核实。
  6. 把进度更新模板存为快捷回复。 例如“本周生产进度:已完成X%,预计X日完成包装”,保存为自定义回复,每周调用后补充数字即可。
  7. 发送前核对日期格式。 新交期一律写成不易混淆的格式,例如“2026年11月20日”或“20 NOV 2026”,发送后回看译文,确认日期没有被译错。

三、延期通知怎么写:五个组成部分

一封好的延期通知不必很长,但必须包含以下内容,缺一项都可能引起客户追问或不信任。

在动笔之前,可以先对照下面的五个要素,把要告诉客户的信息逐项准备好,再组织成一条完整的消息。

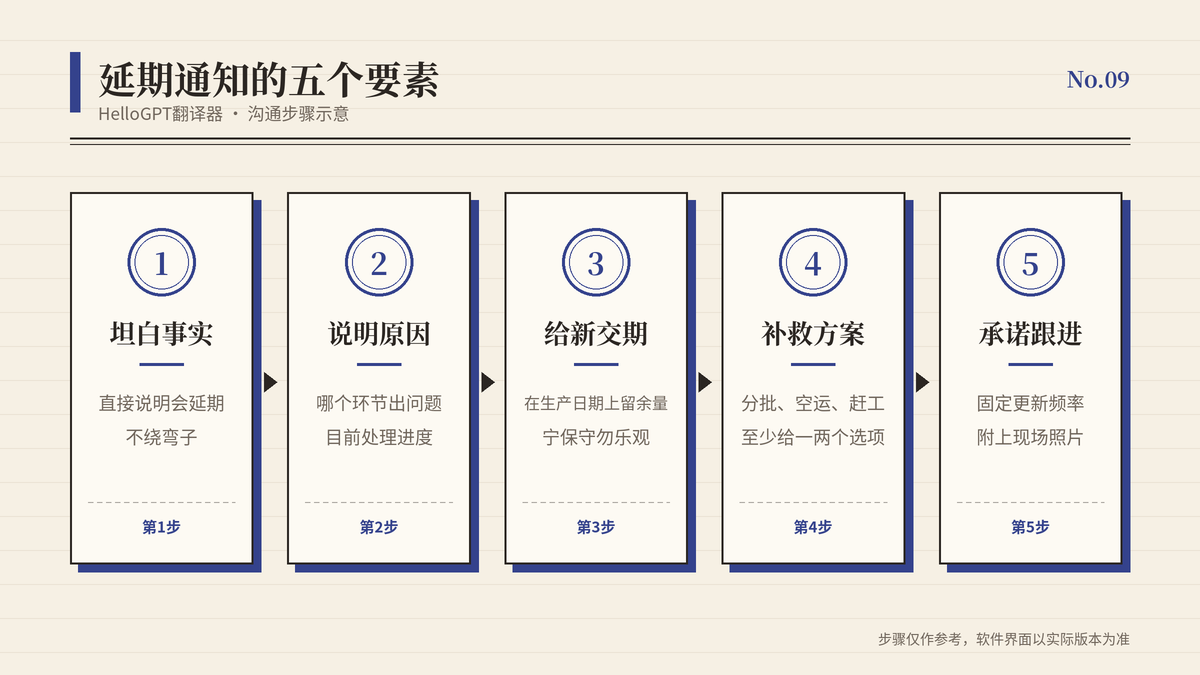

生产延期通知的五个要素示意图
  1. 坦白事实: 直接说明订单会延期,不要绕弯子。
  2. 说明原因: 用一两句话讲清楚具体原因,避免空泛的“生产问题”。
  3. 给出新交期: 提供一个你有把握实现的日期,而不是最乐观的日期。
  4. 提出补救方案: 至少提供一到两个可以减轻客户损失的选项。
  5. 承诺跟进: 说明你会以什么频率更新进度。

下面是一段示范:

  • 英文:Dear Ahmed, I have to inform you that order PO-3058 will be delayed. The supplier of the aluminum frames had an equipment breakdown, and the frames arrived eight days late. Our new estimated completion date is 20 November, about 10 days later than planned. To reduce the impact, we can ship the 3,000 units already finished on 12 November and the rest after completion. I will send you production photos every Friday until shipment. I sincerely apologize for the inconvenience.
  • 中文:艾哈迈德您好,很遗憾告知您,订单PO-3058将会延期。铝框供应商设备出现故障,铝框晚到了八天。我们新的预计完工日期是11月20日,比原计划晚约10天。为了减少影响,我们可以在11月12日先发出已完成的3000件,剩余部分完工后再发。发货前我每周五都会发送生产照片给您。给您带来不便,深表歉意。

原因要说到什么程度

说明原因的目的是让客户相信延误是真实且可控的,而不是推卸责任。一般说清楚“哪个环节、出了什么问题、现在处理到哪一步”即可,不需要把内部管理问题全盘托出。同时要避免把所有原因都推给外部,如果确实是自己排产失误,坦诚承认反而更容易获得理解。

新交期宁保守勿乐观

给出新交期时,最好在生产部门给出的日期上预留几天余量。第一次延期客户可能会理解,第二次延期就很难再获得信任。

四、补救方案:按客户的痛点来设计

不同客户关注的重点不同:有的最在意到货时间,有的更在意成本,有的担心影响自己的下游客户。下面几种补救方案可以组合使用。

1. 分批出货

先把已完成的部分发出,缓解客户的库存压力。需要确认合同或信用证是否允许分批装运,并提前和客户的货代协调船期。

  • 英文:Would a partial shipment help? We can load 60% of the order on the vessel of 14 November, and the balance about ten days later. Please check whether your L/C allows partial shipments.
  • 中文:分批出货对您有帮助吗?我们可以把60%的货物安排在11月14日的船上,其余约十天后出运。请确认您的信用证是否允许分批装运。

2. 部分改为空运

对于客户急需的部分,可以提出改为空运,并讨论运费如何分担。如果延误主要由你方造成,承担全部或大部分空运差价通常是表达诚意的方式。

  • 英文:For the 500 units you need urgently, we can send them by air. Since the delay is on our side, we will cover the difference between air and sea freight.
  • 中文:对于您急需的500件,我们可以安排空运。由于延误是我方原因,我们将承担空运与海运之间的运费差额。

3. 加班赶工、调整排产

说明你已经采取的措施,例如增加班次、调整其他订单的优先级、安排外协加工。这些措施不一定要写进承诺,但能让客户感到你在尽力。

4. 价格补偿或下一单优惠

如果客户因为延误产生了实际损失,可以考虑给予小额折扣或在下一单中给予优惠。要注意补偿的形式和金额最好在内部审批后再提出,并与合同中的延期罚则相比较。

5. 协助调整信用证或船期

如果是信用证付款,延期往往意味着最迟装运日和有效期需要修改。提前请客户安排改证,并说明改证费用的承担方式。

  • 英文:As the new shipment date will be after the latest shipment date in your L/C, could you please apply for an amendment extending the shipment date to 30 November and the expiry date accordingly?
  • 中文:由于新的装运日期将晚于信用证规定的最迟装运日,能否请您申请修改,将装运期延长至11月30日,并相应延长有效期?

五、不同延期情形下的沟通重点

延期的原因不同,客户的接受度和你的谈判空间也不同。下面这张表归纳了几种常见情形的沟通要点。

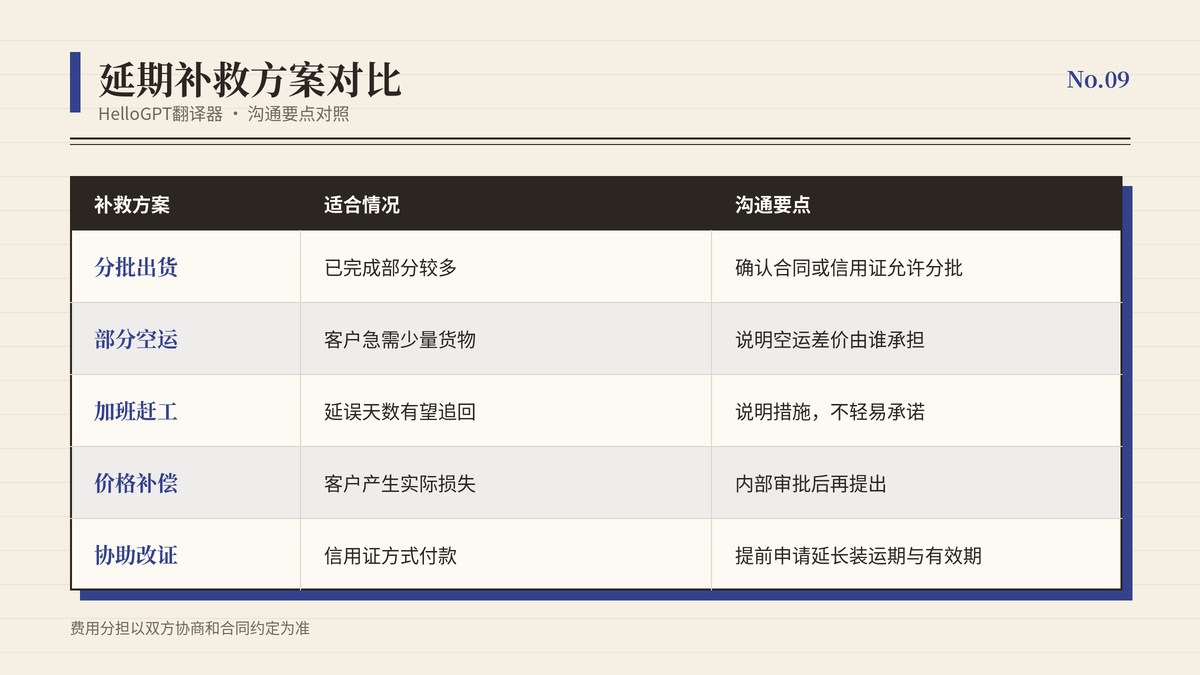

分批出货、部分空运、赶工与价格补偿等延期补救方案对比表
延期原因 责任倾向 沟通重点 可提供的补救
原料或配件晚到 一般由卖方对客户负责 说明上游情况和到料确认时间 分批出货、赶工
设备故障 卖方 说明维修进度和替代方案 外协加工、调整排产
首批检验不合格需返工 卖方 强调为保证质量而返工 返工后加检、分批发货
客户中途改规格或改包装 客户 用聊天记录说明变更时间与影响 重新确认交期,费用另议
政策性限电等外部因素 视合同不可抗力条款而定 及时告知并提供相关说明 尽力恢复生产,更新进度

客户中途变更规格导致延期时,要在变更当天就告知对交期的影响,并请客户书面确认,而不是等到延期发生时再追溯。表中的责任倾向只是一般情况,最终以合同约定和实际证据为准。

六、延期期间的持续跟进

发出延期通知只是开始,接下来的持续更新决定了客户是否会再次信任你。

  1. 固定更新频率。 按照承诺的节奏,例如每周五发一次进度,包括完成比例、现场照片和预计完工日期。
  2. 好消息也要说。 如果赶工顺利,提前完成了某个环节,及时告知客户,这能部分弥补延期带来的负面印象。
  3. 坏消息更要早说。 如果新交期也可能出现变化,第一时间说明,不要等到最后。
  4. 出货前确认细节。 完工后尽快确认验货、订舱和单据安排,避免在出货环节再出问题。

  5. 英文:Update for PO-3058: 85% completed, packing starts on Monday. We are on track for 20 November. Photos attached.

  6. 中文:PO-3058进度更新:已完成85%,周一开始包装。目前按计划将于11月20日完工。附现场照片。

七、实用技巧

  1. 不要用含糊的词。 “尽快”“很快”翻译成外语后更显模糊,改为具体日期。
  2. 道歉一次就够。 通知中真诚道歉一次,后续沟通重点放在解决方案上,反复道歉反而显得不专业。
  3. 分清事实和预测。 已经发生的写“已经”,预计的写“预计”,翻译时这种区分能帮助客户判断风险。
  4. 不要在群里公开讨论责任。 客户拉了货代和其他同事的群,延期原因和补偿问题最好先私聊客户负责人。
  5. 保存沟通记录。 延期通知、客户的确认和后续进度更新都要保存,将来涉及罚则或索赔时可以作为依据。
  6. 做好内部复盘。 订单结束后,分析延期原因并改进排产和采购流程,下一次报交期时更有底气。

八、常见问题(FAQ)

问:延期还没完全确定,要不要先告诉客户?

答:建议先告知可能存在的风险和确认时间,例如“原料到货时间待定,预计周三确认最终交期”。提前预警比突然通知更容易被接受。

问:客户要求按合同扣延期罚款,怎么回应?

答:先核对合同中关于延期罚则的约定和适用条件。如果条款明确,可以就罚款金额的计算方式与客户确认;也可以提出用分批出货、承担空运差价等方式替代部分罚款,但最终要双方书面同意。

问:客户说要取消订单,怎么办?

答:先了解客户取消的真正原因,是时间来不及还是找到了替代货源。可以提供分批发货、部分空运等方案挽回订单。合同中如有关于取消订单的约定,按约定处理,已产生的材料成本如何承担需要协商。

问:客户的母语是小语种,翻译出来的延期通知会不会不够礼貌?

答:可以先把中文写得简洁、正式,避免口语化;发送前可以切换一两条翻译线路,挑选语气最自然、最正式的那一版译文。重要客户也可以先用双方都熟悉的英语沟通,再用母语补充说明。

问:进度照片通过聊天发送,客户能看到翻译吗?

答:照片本身不需要翻译,但照片中的文字说明建议用文字消息单独发送,这样可以经过翻译直接显示为客户的语言。

九、结语

生产延期几乎每个工厂都会遇到,真正拉开差距的是应对方式:发现得早、说得坦诚、方案给得实在、进度跟得紧。HelloGPT翻译器帮你把这些信息用客户熟悉的语言准确传达出去,而新交期是否可靠、补救方案是否可行,取决于你在内部做足的功课。把每一次延期都当作一次展示责任感的机会,客户记住的往往不是那几天的延误,而是你处理问题的态度。
